BIM · 10 min de lecture

Niveaux de maturité BIM : évaluer son entreprise avant de déployer

Par Mickael Quinart · 7 octobre 2026

Partager :

Pré-BIM, modélisation, collaboration, intégration : comment évaluer la maturité BIM de votre entreprise et piloter sa progression.

En tant que Mickael Quinart, consultant BIM/DAO chez PALLADION, je suis ravi de partager avec vous cet éclairage approfondi sur l'importance et les méthodes de mesure de la maturité BIM. L'intégration du BIM n'est pas qu'une question d'outils, mais une transformation profonde des méthodes de travail, et comme toute transformation réussie, elle nécessite une approche stratégique et mesurée.

Pourquoi mesurer la maturité BIM

On ne pilote bien que ce que l'on mesure. Avant de déployer le BIM, il est impératif de savoir où se situe l'entreprise : ses pratiques de modélisation, de collaboration et d'échange de données. Cette évaluation sert de point de départ, une sorte de "photographie instantanée" de l'état actuel, et permet ensuite de mesurer objectivement les progrès réalisés. Sans cette base de référence, il est impossible de quantifier l'efficacité des efforts déployés, d'ajuster la stratégie ou de justifier les investissements. C'est le socle sur lequel se construit toute feuille de route BIM pertinente.

Les niveaux de maturité des pratiques de modélisation

S'appuyant sur les travaux de Succar, la thèse décrit une progression en quatre étapes, largement reconnue et adaptée dans l'industrie pour sa clarté et sa pertinence. Ces niveaux ne sont pas des cases rigides, mais plutôt des marqueurs d'une évolution continue, chacun débloquant des capacités et des gains spécifiques.

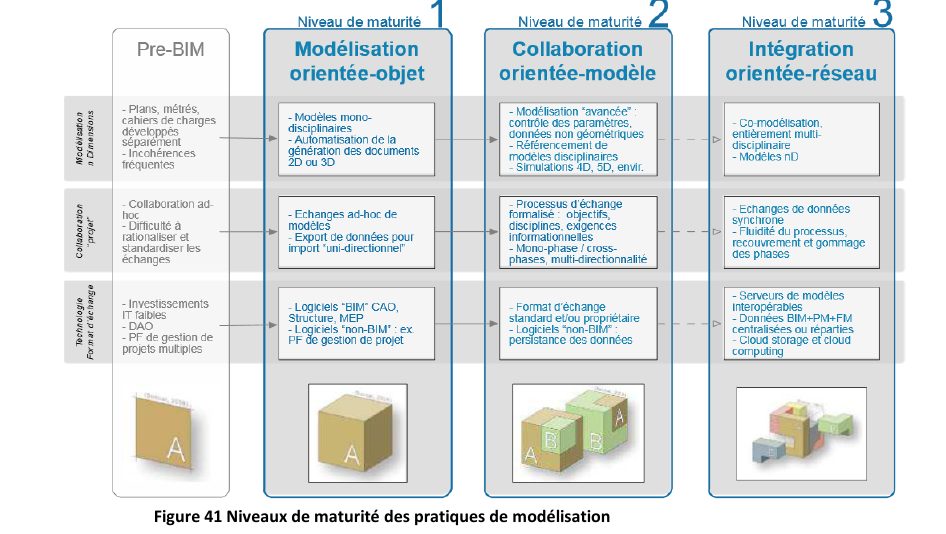

Figure 41 — Niveaux de maturité des pratiques de modélisation. Source : thèse M. Quinart.
Figure 41 — Niveaux de maturité des pratiques de modélisation. Source : thèse M. Quinart.
NiveauPratiqueCaractéristiques
Pré-BIMPlans, coupes, dessins 2DIncohérences fréquentes, documents déconnectés
1Modélisation orientée objetModèles mono-disciplinaires, génération automatique des documents
2Collaboration orientée modèleÉchanges entre disciplines, modèles multidisciplinaires, 4D/5D
3Intégration orientée réseauModèles intégrés, données partagées en continu

Décryptons ces niveaux pour mieux comprendre les attentes et les implications de chacun :

  • Pré-BIM (Niveau 0) : C'est le stade traditionnel de la production de documents. Les informations sont dispersées, souvent sur papier ou en formats 2D non structurés (CAD). La coordination est manuelle et sujette à de nombreuses erreurs et reprises. Les documents sont des représentations graphiques sans intelligence de l'objet.
  • BIM Niveau 1 (Modélisation orientée objet) : À ce stade, l'entreprise commence à utiliser des logiciels de modélisation 3D basés sur des objets intelligents (comme Autodesk Revit, Archicad). La production est principalement mono-disciplinaire. Les modèles sont utilisés pour générer automatiquement les plans, coupes, et parfois des quantitatifs basiques. L'accent est mis sur la production 3D et l'extraction de documentation 2D cohérente. Les échanges se font principalement par fichiers (DWG, PDF) et non par des modèles interopérables.
  • BIM Niveau 2 (Collaboration orientée modèle) : C'est le palier de la collaboration inter-disciplinaire. Les différents acteurs (architectes, ingénieurs structure, fluides, etc.) travaillent sur leurs propres modèles disciplinaires, qui sont ensuite fédérés ou échangés régulièrement. L'interopérabilité devient cruciale, avec l'utilisation de formats ouverts comme l'IFC (Industry Foundation Classes). Les processus de détection de clashes (avec des outils comme Autodesk Navisworks) et de coordination sont mis en place. On commence à exploiter les dimensions 4D (planification) et 5D (estimation des coûts) en associant des données de temps et de budget aux objets du modèle. La norme ISO 19650 définit les cadres de gestion de l'information à ce niveau.
  • BIM Niveau 3 (Intégration orientée réseau) : Le niveau le plus avancé implique une plateforme collaborative unique (CDE - Common Data Environment) où tous les modèles et données sont intégrés en temps réel et partagés en continu. Il ne s'agit plus d'échanger des fichiers, mais de travailler sur une seule et même source de vérité. L'interopérabilité est totale, et les données sont exploitées pour le cycle de vie complet du bâtiment, y compris la maintenance et l'exploitation (FM - Facility Management). Les objets sont dotés de propriétés riches et exploitables tout au long de la vie de l'ouvrage.

Comment évaluer concrètement

L'évaluation de l'entreprise étudiée a utilisé une grille structurée en trois familles de critères, qui sont des piliers fondamentaux pour toute transition BIM réussie :

  • Expériences préalables : Il s'agit de recenser les opérations BIM réalisées, le niveau de collaboration interne et externe sur ces projets, ainsi que l'instrumentation (outils et plateformes utilisés) mise en œuvre. Avez-vous déjà travaillé avec des maquettes numériques ? Quelles ont été les difficultés rencontrées ?
  • Compétences préalables : Cette catégorie évalue le savoir-faire des équipes à travers les différentes phases du projet : BIM en conception (modélisation, analyse), en programmation (définition des besoins, spécifications), en construction (préparation de chantier, suivi), et en exploitation (gestion du patrimoine). Qui est formé ? À quels outils ? Pour quelles tâches ?
  • Stratégies préalables : C'est la vision de l'entreprise. Cela inclut l'organisation mise en place (rôles et responsabilités BIM), la formalisation des pratiques (conventions BIM, protocoles), les mesures d'accompagnement (formation, communication interne), et la contractualisation (clauses BIM dans les marchés). Y a-t-il une feuille de route claire ? Un responsable BIM identifié ?

L'évaluation répétée d'une année sur l'autre est cruciale. Elle permet de visualiser la progression des équipes et de relier l'expertise acquise au retour sur investissement (ROI). Cette approche itérative est la clé pour ajuster la stratégie et pérenniser l'adoption du BIM.

Cas concret en bureau d'études

Imaginez un bureau d'études spécialisé en ingénierie structure, qui utilise traditionnellement des logiciels de calcul et des outils DAO 2D pour produire ses plans d'exécution. L'entreprise décide d'entamer sa transition BIM.

Situation initiale (Pré-BIM / début Niveau 1) :
Les ingénieurs réalisent des calculs, puis dessinent les ferraillages et les coffrages en 2D sur AutoCAD. Les échanges avec l'architecte se font par PDF ou DWG. Les incohérences sont souvent détectées tardivement sur le chantier, nécessitant des modifications coûteuses et des retards. Les quantitatifs sont calculés manuellement à partir des plans 2D.

Objectif réaliste à court/moyen terme (atteindre le Niveau 2) :
Le bureau d'études souhaite modéliser ses structures en 3D avec un logiciel BIM (ex: Revit Structure, Tekla Structures) afin de :
1. Générer automatiquement des plans 2D cohérents et des nomenclatures de ferraillage précises.
2. Collaborer avec l'architecte en fédérant les maquettes pour la détection de conflits dès la phase de conception (par exemple, un poteau qui traverse une gaine technique).
3. Transmettre des maquettes IFC pour les coordinateurs BIM des projets.

Démarche d'évaluation et de progression :
Expériences* : L'entreprise a participé à quelques projets où l'architecte fournissait une maquette Revit, mais l'ingénieur structure ne savait pas comment l'exploiter pleinement.
Compétences* : Quelques ingénieurs ont suivi des formations de base sur Revit, mais sans pratique régulière, la maîtrise est faible. La connaissance de l'IFC est limitée.
Stratégies* : Pas de protocole BIM interne défini, pas de CDE structuré, juste des partages de fichiers via des serveurs classiques.

L'évaluation initiale montre un niveau de maturité oscillant entre Pré-BIM et Niveau 1 naissant. Le chemin vers le Niveau 2 est clair : renforcer la formation sur la modélisation structurelle BIM, mettre en place des conventions de modélisation internes, désigner un référent BIM et commencer à explorer les outils de coordination comme Navisworks ou Solibri pour la détection de clashes avec les autres disciplines. L'objectif est d'arriver à fournir une maquette IFC de qualité et de participer activement aux réunions de coordination BIM.

Méthode pas à pas pour évaluer et progresser

Voici une approche structurée pour évaluer et piloter votre maturité BIM :

  1. Phase de Diagnostic Initial : Réalisez une première évaluation de la maturité BIM de votre entreprise en utilisant une grille d'analyse structurée (compétences, expériences, stratégies). Impliquez les différents services et niveaux hiérarchiques.
  2. Définition des Objectifs Stratégiques : En fonction du diagnostic, déterminez le niveau de maturité BIM à atteindre (ex: passer de Niveau 1 à 2 dans les 18 mois). Fixez des objectifs SMART (Spécifiques, Mesurables, Atteignables, Réalistes, Temporellement définis).
  3. Élaboration de la Feuille de Route BIM : Développez un plan d'action détaillé incluant les formations nécessaires, l'acquisition d'outils, la rédaction de conventions BIM, la mise en place de processus de collaboration et le choix d'un environnement de données commun (CDE).
  4. Mise en Œuvre et Pilotage des Actions : Déployez les actions définies. Désignez un ou des référents BIM. Mettez en place des indicateurs de performance (KPIs) pour suivre l'avancement. Utilisez des outils comme les rapports BCF (BIM Collaboration Format) pour suivre les problèmes de coordination.
  5. Évaluation Régulière et Ajustement : Réévaluez la maturité BIM à intervalles réguliers (annuellement, par exemple) en reprenant la même grille d'analyse. Comparez les résultats avec les objectifs fixés et ajustez la feuille de route en conséquence.

Bonnes pratiques / Erreurs courantes

Bonnes pratiquesErreurs courantes
Commencer petit : Viser un Niveau 1 ou 2 solide avant le 3.Viser trop haut trop vite : Tenter le Niveau 3 sans maîtriser les bases.
Impliquer toutes les parties prenantes : Du management aux opérationnels.Approche "Top-down" sans adhésion des équipes : Décret BIM sans formation.
Investir dans la formation continue : Sur outils et processus BIM.Investir uniquement dans les logiciels : Sans la formation et l'adaptation des processus.
Définir des conventions BIM claires : Internes et projets.Absence de standards ou de protocoles : Chaque projet démarre de zéro.
Utiliser un CDE et des formats ouverts (IFC) : Pour une meilleure collaboration.Travailler en silos : Échange de fichiers propriétaires sans coordination.
Mesurer et ajuster régulièrement : La progression BIM est un processus itératif.Lancer le BIM et ne plus suivre : Sans évaluation, pas de progrès ni d'amélioration.
Désigner un leader/référent BIM : Interne ou externe (consultant).Absence de leadership BIM : Personne pour porter la démarche et guider les équipes.

Points de vigilance

  • Résistance au changement : Le BIM bouleverse les habitudes. La conduite du changement est aussi importante que la technologie elle-même. Communiquez, formez, impliquez.
  • Qualité des données : Le principe "Garbage In, Garbage Out" s'applique pleinement. Une maquette mal modélisée ou contenant des informations erronées sera inutile, voire contre-productive. Des outils d'analyse de qualité IFC peuvent aider (comme l'outil d'analyse BIM mentionné en fin d'article).
  • Coût initial : L'investissement en logiciels, matériel et formation peut être significatif. Il est essentiel de pouvoir justifier ce coût par un ROI clair et mesurable sur le moyen et long terme.
  • Interopérabilité réelle : Bien que l'IFC soit le standard ouvert, sa mise en œuvre peut encore présenter des défis. Assurez-vous que vos partenaires maîtrisent son utilisation et les processus d'échange.
  • Juridique et contractualisation : Les rôles, responsabilités et livrables BIM doivent être clairement définis dans les contrats pour éviter les litiges. La norme ISO 19650 fournit un cadre pour cela.
  • Dépendance logicielle : Ne vous enfermez pas dans un seul écosystème. L'utilisation de formats ouverts et de plateformes agnostiques est un gage de flexibilité future.

À retenir

  • Mesurer la maturité est le préalable de tout déploiement BIM efficace.
  • Quatre étapes clés : pré-BIM, modélisation (Niveau 1), collaboration (Niveau 2), intégration (Niveau 3).
  • Évaluer sur trois axes : expériences, compétences et stratégies.
  • Réévaluer régulièrement pour piloter la progression et le ROI de votre démarche BIM.
  • L'adoption du BIM est un marathon, pas un sprint. La patience, la persévérance et une stratégie claire sont essentielles pour en récolter tous les bénéfices.

Pour mesurer gratuitement la qualité d'une maquette IFC, vous pouvez utiliser l'outil d'analyse BIM disponible sur ce site. Cet outil peut vous fournir un aperçu rapide et des indicateurs précieux sur la conformité et la richesse des données de vos maquettes.


Article issu de la thèse professionnelle « Transition et déploiement optimisé du BIM, application en bureau d'études ».

Mickael Quinart, PALLADION

maturité BIMévaluationSuccarstratégie BIMbureau d'études
