BIM · 9 min de lecture
Motiver et organiser une équipe BIM en bureau d'études
Par Mickael Quinart · 8 octobre 2026
Hiérarchie BE et BIM, rôles du BIM manager et des coordinateurs, leviers de motivation : bien organiser l'humain pour réussir le BIM.
Le BIM est avant tout une démarche collaborative et structurée, mais sa réussite repose intrinsèquement sur l'adhésion et la motivation des équipes. Au-delà des logiciels et des technologies, ce sont les femmes et les hommes qui donnent vie aux maquettes numériques et transforment les processus. En tant que consultant BIM/DAO chez PALLADION, je suis convaincu que négliger l'aspect humain est la première cause d'échec dans un déploiement BIM.
Le BIM est d'abord une affaire d'humains
Les outils ne suffisent pas : ce sont les équipes qui font réussir ou échouer un déploiement BIM. La thèse s'appuie sur les théories de la motivation et sur l'analyse des organisations de bureau d'études pour proposer un cadre clair.
L'importance de l'engagement individuel
Le passage au BIM représente souvent un changement profond des méthodes de travail. Il ne s'agit pas seulement d'apprendre un nouveau logiciel, mais de comprendre une nouvelle philosophie de conception, de coordination et de production de données. Sans un engagement sincère de chaque collaborateur, cette transformation ne peut pas aboutir. Les réticences au changement, la peur de l'inconnu ou le manque de compréhension des bénéfices peuvent rapidement devenir des freins majeurs.
Le processus de motivation
La motivation n'est pas un interrupteur que l'on allume ou éteint, mais un processus dynamique influencé par plusieurs facteurs interconnectés. Comprendre ce processus est essentiel pour les managers et responsables BIM souhaitant engager leurs équipes.

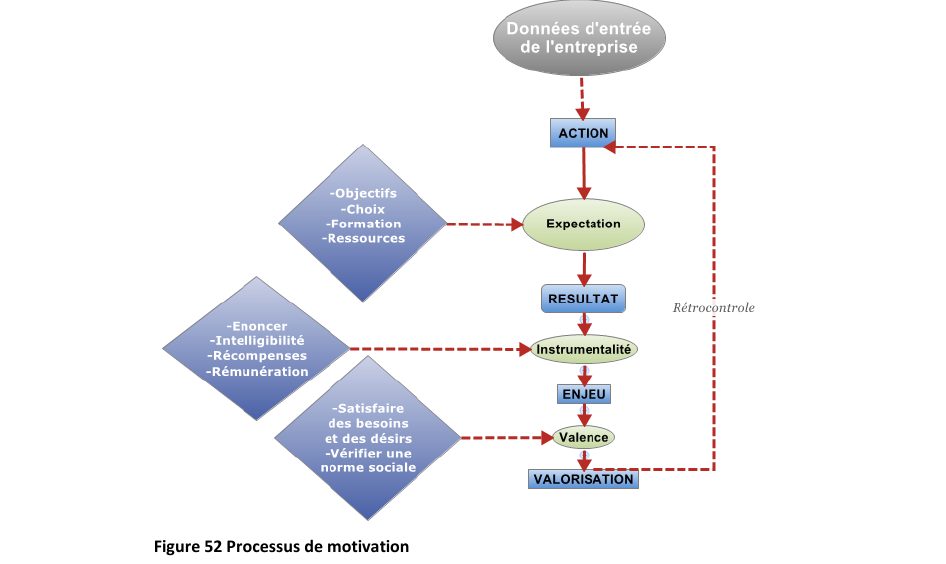

À partir des données d'entrée de l'entreprise, le collaborateur s'engage dans une action en fonction de ses attentes (objectifs, choix, formation, ressources). Le résultat obtenu doit être perçu comme utile (instrumentalité) grâce à des énoncés clairs, des récompenses et une rémunération cohérentes. Enfin, la valence dépend de la satisfaction des besoins et du respect d'une norme sociale, ce qui conduit à la valorisation.

Concrètement, un projeteur s'investira dans le BIM s'il comprend l'objectif, dispose des moyens d'y arriver, voit l'intérêt du résultat et en retire une reconnaissance.
Décodons ce processus appliqué au BIM :
Attentes :* Le collaborateur doit percevoir que s'investir dans le BIM le mènera à des objectifs souhaitables, qu'il aura accès aux formations nécessaires, aux logiciels (ex: Revit, Archicad, Allplan) et aux ressources (gabarits, familles, procédures) pour y parvenir.
Instrumentalité :* Les efforts investis dans le BIM doivent clairement mener à des résultats tangibles et bénéfiques, tant pour l'entreprise (projets plus efficaces, moins d'erreurs) que pour l'individu (montée en compétence, reconnaissance, meilleure gestion de projet). Les responsabilités associées aux rôles BIM (BIM Manager, Coordinateur BIM) doivent être bien définies et valorisées.
Valence :* La satisfaction d'avoir participé à un projet BIM réussi, la reconnaissance de ses pairs et de sa hiérarchie, ainsi que le sentiment d'appartenance à une équipe innovante contribuent à cette valorisation.
Superposer l'organisation BIM à l'organisation BE
L'introduction du BIM n'est pas censée révolutionner la structure hiérarchique existante d'un bureau d'études, mais plutôt y ajouter une couche fonctionnelle spécifique, essentielle à la gestion de l'information du projet.

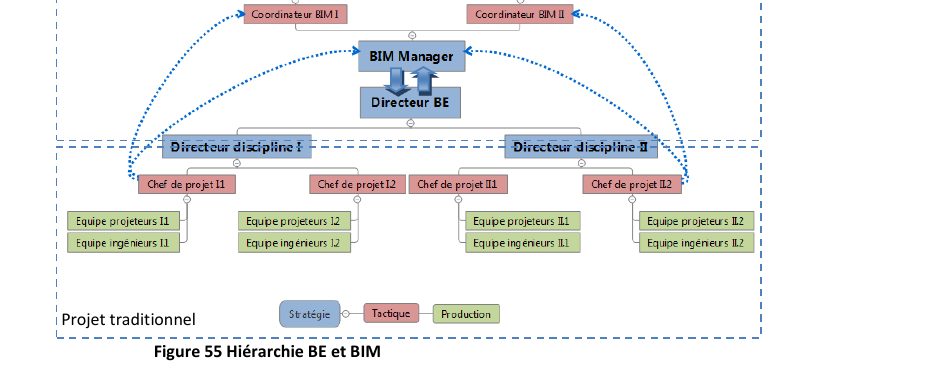

Le BIM ne remplace pas la hiérarchie du bureau d'études : il s'y superpose. Le directeur BE garde la responsabilité de la production ; le BIM manager porte la stratégie et les méthodes ; les coordinateurs BIM assurent la cohérence entre disciplines ; les chefs de projet et équipes de projeteurs et d'ingénieurs produisent.

On retrouve trois niveaux : stratégique, tactique et production.
Détails des rôles et niveaux :
Niveau Stratégique : Le BIM Manager* est à ce niveau. Il définit la vision BIM de l'entreprise, les objectifs à long terme, les protocoles (inspirés par l'ISO 19650), le cadre technologique et les standards. Il assure la veille technologique et la capitalisation des connaissances. C'est la personne clé pour l'implémentation de la feuille de route BIM.
Niveau Tactique : Les Coordinateurs BIM* et parfois les Chefs de Projet opèrent ici. Le Coordinateur BIM est le garant de la qualité et de la cohérence de la maquette numérique pluridisciplinaire. Il met en œuvre les directives du BIM Manager au niveau du projet, assure la bonne exécution des conventions BIM, gère les flux d'information (IFC, BCF) et organise les réunions de détection de clashes (ex: avec Navisworks).
Niveau Production :* Les projeteurs, ingénieurs et architectes qui modélisent (souvent sur Revit, Archicad, Tekla Structures, etc.) et renseignent les maquettes. Ils sont les acteurs directs de la production des livrables BIM. Leur montée en compétence et leur adhésion sont primordiales.
Cas concret en bureau d'études
Imaginons un bureau d'études (BE) spécialisé en structure et fluides, en pleine transition vers le BIM. Initialement, l'intégration se limite à l'utilisation de logiciels de modélisation 3D pour la production de plans, sans véritable processus collaboratif BIM.
Le directeur du BE décide de structurer l'approche BIM. Il mandate un de ses ingénieurs les plus aguerris et motivés pour devenir le BIM Manager. Ce dernier, après une formation approfondie et une phase de veille, établit une feuille de route : définition des objectifs BIM (réduction des erreurs, amélioration de la coordination), choix des logiciels, élaboration des gabarits et familles, et rédaction d'une convention BIM interne.
Parallèlement, deux projeteurs référents, un en structure et un en fluides, sont désignés comme Coordinateurs BIM pour des projets pilotes. Ils suivent des formations spécifiques sur la coordination, l'échange de données (IFC) et la détection de clashes. Leur rôle est d'assurer la cohérence des maquettes disciplinaires et leur interopérabilité, en organisant des revues de projet avec l'architecte et les autres corps d'état.
Au niveau de la production, tous les projeteurs et ingénieurs reçoivent des formations aux logiciels (ex: Revit) et aux méthodes de travail BIM (nomenclature des éléments, niveaux d'information (LOIN) et de géométrie (LOG)). Au début, la résistance est palpable : "c'est plus long", "je perdais moins de temps avec la 2D". Le BIM Manager et les Coordinateurs BIM mettent alors en place des séances d'échanges, montrent les bénéfices concrets sur les premiers projets (moins de reprises sur chantier, meilleure compréhension du projet), valorisent les réussites individuelles et collectives et ajustent les processus en fonction des retours terrains. Le succès des projets pilotes et la reconnaissance apportée aux pionniers créent un cercle vertueux, encourageant l'ensemble des équipes à s'investir davantage.
Méthode pas à pas
Pour réussir le déploiement BIM axé sur l'humain :
- Définir une vision claire et communiquer le "pourquoi" : Expliquez les raisons profondes du passage au BIM (amélioration de la qualité, compétitivité, innovation, nouveaux marchés) à tous les niveaux. La direction doit porter cette vision.
- Identifier et former les "BIM champions" : Sélectionnez des collaborateurs motivés et influents à chaque niveau (stratégique, tactique, production) pour être les moteurs du changement. Investissez dans leur formation et donnez-leur les moyens d'agir.
- Mettre en place un cadre structurant : Définissez des rôles clairs, des protocoles (convention BIM, charte graphique), des gabarits et des bibliothèques d'objets BIM. S'appuyer sur des normes comme l'ISO 19650 pour la gestion de l'information peut grandement aider.
- Assurer une formation continue et adaptée : Ne vous limitez pas à une formation initiale aux logiciels. Proposez des ateliers réguliers, des partages d'expérience, et des formations sur des thématiques spécifiques (coordination, exploitation des données, outils de détection de clashes comme Navisworks ou Solibri).
- Célébrer les succès et tirer les leçons des échecs : Reconnaissez les efforts et les réussites, même modestes. Analysez les difficultés rencontrées non pas comme des échecs, mais comme des opportunités d'amélioration des processus et de montée en compétence.
- Instaurer une culture de feedback et d'amélioration continue : Encouragez les retours des équipes sur les outils, les processus et la formation. La démarche BIM est évolutive et doit s'adapter aux réalités du terrain.
Bonnes pratiques / Erreurs courantes
| Bonnes pratiques | Erreurs courantes |
|---|---|
| Communication transparente sur les objectifs et les bénéfices du BIM. | Imposer le BIM sans explication ni concertation. |
| Formation adaptée aux rôles et aux besoins de chacun. | Formation unique et généraliste pour tous. |
| Valorisation des efforts et des réussites. | Minimiser les difficultés ou ne pas reconnaître les avancées. |
| Désignation de référents BIM internes (BIM Managers, Coordinateurs). | Laisser les équipes se débrouiller seules. |
| Mise à disposition de ressources claires (gabarits, chartes, procédures). | Absence de standards ou documents de référence. |
| Écoute active des retours du terrain et ajustement des processus. | Manque de flexibilité face aux retours des utilisateurs. |
| Démarrer par des projets pilotes puis généraliser progressivement. | Vouloir tout déployer d'un coup sans phase d'expérimentation. |
Les leviers à activer
- Expliquer le pourquoi avant le comment.
- Donner des objectifs atteignables et mesurables.
- Fournir formation et ressources (gabarits, familles, procédures).
- Valoriser les progrès et les réussites projet.
- Identifier des référents dans chaque équipe.
Points de vigilance
- Le Syndrome de l'Outil Magique : Ne pas croire qu'un simple logiciel (ex: Revit) résoudra tous les problèmes. Le BIM est un processus avant d'être une technologie.
- La Résistance au Changement : Attendez-vous à des réticences. Elles sont naturelles. Adressez-les par la communication, la formation et la démonstration des bénéfices.
- L'Oubli de la Formation Continue : Les outils et les pratiques BIM évoluent rapidement. Une formation ponctuelle ne suffit pas ; la montée en compétence doit être un processus continu.
- La Surcharge des Rôles : Ne pas ajouter les responsabilités BIM aux tâches existantes sans réajustement. Les rôles de BIM Manager et Coordinateur BIM nécessitent du temps et des ressources dédiées.
- Le Manque de Standardisation : Sans gabarits, conventions (comme un Plan d'Exécution BIM - PEB) et processus clairs, le BIM risque de devenir un "BIM spaghetti", inefficace et source de confusion. L'interopérabilité (via IFC) et la gestion des incidents (via BCF) sont cruciales.
- L'ISO 19650 : Bien que non obligatoire pour tous les projets, cette série de normes internationales sur la gestion de l'information tout au long du cycle de vie des actifs bâtis en utilisant le BIM offre un cadre méthodologique solide et est une référence incontournable pour structurer sa démarche.
À retenir
- La motivation suit un processus : attente, résultat, instrumentalité, valence, valorisation.
- L'organisation BIM se superpose à la hiérarchie existante du BE.
- Trois niveaux : stratégie, tactique, production.
- Reconnaissance et clarté des objectifs sont décisives.
En conclusion, la transition BIM est un marathon, pas un sprint. Elle demande de la persévérance, une stratégie claire et, par-dessus tout, une attention constante aux besoins et aux motivations des équipes. Investir dans le facteur humain est l'investissement le plus rentable pour un déploiement BIM réussi et durable.
Article issu de la thèse professionnelle « Transition et déploiement optimisé du BIM, application en bureau d'études ».
Mickael Quinart, PALLADION
