BIM · 11 min de lecture
Freins au BIM : coût, compétences et résistance au changement
Par Mickael Quinart · 5 octobre 2026
Coût (62 %), manque de compétences (52 %), résistance au changement (52 %) : comprendre et lever les 3 principaux freins au déploiement du BIM.
Bonjour à tous et bienvenue sur le blog de PALLADION. En tant que consultant BIM/DAO, j'accompagne de nombreuses entreprises dans leur transition numérique et leur adoption du BIM. Aujourd'hui, nous allons approfondir un sujet crucial : les freins à cette transformation. Comprendre ces obstacles est la première étape pour les surmonter efficacement.
Trois freins qui expliquent la majorité des blocages

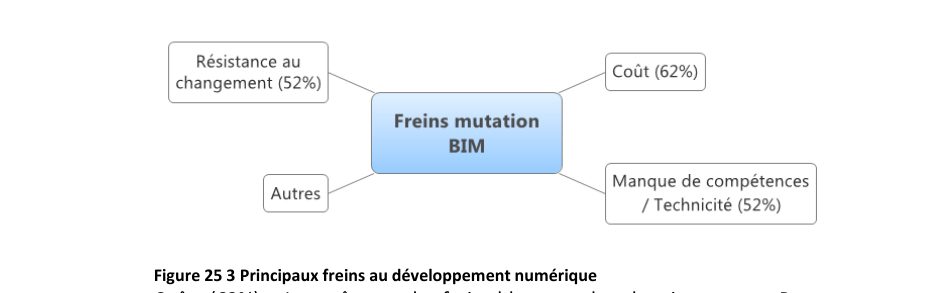

Une étude menée auprès de 505 entreprises françaises sur les freins au développement numérique (Callson et Berger, 2014) fait ressortir trois obstacles majeurs. Mon expérience du terrain le confirme : dès que l'on échange avec les différents niveaux hiérarchiques d'une entreprise, ces trois freins apparaissent presque systématiquement.

- Coût (62 %)
- Manque de compétences / technicité (52 %)
- Résistance au changement (52 %)
Il est donc pertinent de concentrer l'effort en priorité sur ces trois paramètres pour garantir le succès de votre démarche BIM.
Le coût : un investissement à lisser
Toute transformation implique un investissement initial : outils (logiciels, licences), formation (initiale et continue), et mise en place de nouveaux processus (définition de standards, création de bibliothèques). Cette dépense en amont peut paraître importante mais peut et doit être lissée dans le temps. Plus important encore, elle est suivie d'un retour sur investissement (ROI) souvent significatif à moyen et long terme (réduction des erreurs, meilleure coordination, gains de temps en chantier, etc.).
Le risque sous-jacent est le ralentissement temporaire de l'activité, car les collaborateurs sont mobilisés en formation ou doivent adapter leurs procédures. Cela génère une perception de "coût caché" ou de "perte de productivité" initiale.
Mettre ces coûts en regard des phases de la loi MOP et de la courbe de MacLeamy permet de les matérialiser : le BIM ne crée pas de surcoût global, il décale l'effort vers la conception. En investissant davantage en amont sur la modélisation et la coordination (phases Esquisse, APS, APD, PRO/DCE), on réduit drastiquement les aléas et les coûts de modification en phase d'exécution. C'est le principe même du travail collaboratif structuré par la maquette numérique.

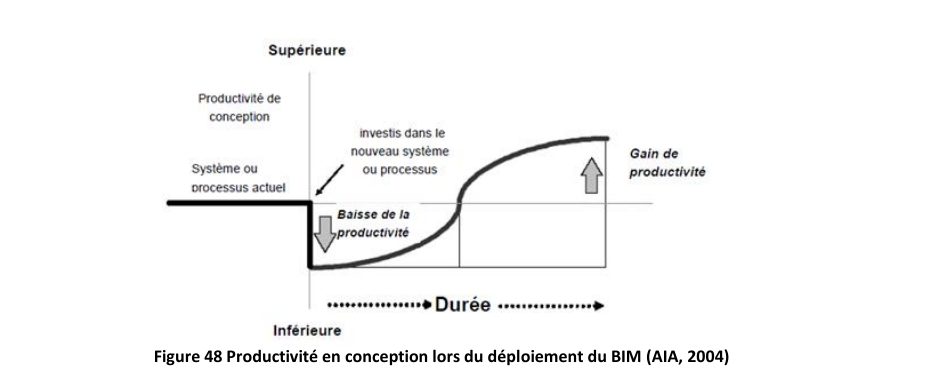

La baisse de productivité initiale est normale
Lors de l'introduction d'un nouveau système, de nouveaux outils ou de nouvelles méthodes, la productivité baisse d'abord, avant de dépasser le niveau initial une fois les outils et méthodes maîtrisés. Ce phénomène est universel et doit être anticipé.

Anticiper ce creux, le planifier et le communiquer clairement à toutes les équipes et à la direction évite d'abandonner le projet au pire moment. C'est une phase d'apprentissage nécessaire, une étape "normale" du processus de transformation. Une gestion de projet BIM réaliste inclut cette période d'adaptation.
Les compétences : faire muter plutôt que remplacer
Le manque de compétences ne se règle pas uniquement par le recrutement de profils déjà experts en BIM. C'est une stratégie coûteuse et souvent insuffisante. Les projeteurs et techniciens existants, souvent issus de l'environnement DAO (Dessin Assisté par Ordinateur), possèdent une connaissance métier précieuse (méthodes de construction, normes techniques, spécificités des matériaux, armatures, implantation, coffrage, etc.). Ce capital humain est inestimable et doit être conservé et valorisé.
La clé est de faire "muter" ces compétences : il s'agit de transposer le savoir-faire métier dans les nouveaux outils et les nouvelles méthodes BIM. La formation doit être progressive, adaptée au niveau de chacun (des bases pour certains, du perfectionnement pour d'autres) et ancrée dans des cas réels (projets concrets de l'entreprise). L'objectif n'est pas de créer des "opérateurs de logiciels", mais des "acteurs BIM" qui comprennent le processus global.
La résistance au changement : un sujet humain
La résistance au changement n'est pas un défaut des équipes, c'est une réaction naturelle face à l'inconnu, à la perte de repères, et à la peur de ne pas être à la hauteur. Elle est souvent un indicateur d'un manque d'information, de communication ou d'accompagnement. Elle se traite par :
- l'implication des collaborateurs dès la définition de la méthode et des objectifs (ateliers de travail, groupes de réflexion) ;
- des objectifs clairs, atteignables et partagés, démontrant les bénéfices concrets du BIM ;
- la reconnaissance des progrès et des efforts fournis, même les plus petits ;
- un accompagnement de proximité (référents internes, BIM Manager disponible, support technique facile d'accès, mentors) et la mise en place d'une culture d'entraide.
Cas concret en bureau d'études
Prenons l'exemple d'un bureau d'études structure de taille moyenne (une vingtaine de collaborateurs) souhaitant passer du DAO 2D au BIM 3D pour la conception de ses ouvrages en béton armé.
L'équipe dirigeante a identifié la nécessité de cette transition face aux exigences croissantes des maîtres d'ouvrage et à l'évolution du marché. Cependant, elle anticipe les trois freins majeurs :
1. Le coût : Il y a l'investissement dans les licences logicielles (par exemple, Revit Structure, Tekla Structures ou Allplan Engineering), des postes informatiques plus performants et des formations initiales. Le coût global est estimé à X milliers d'euros sur la première année.
2. Le manque de compétences : La majorité des projeteurs sont habitués au dessin 2D depuis des années. Ils maîtrisent parfaitement les détails constructifs mais n'ont aucune expérience en modélisation 3D et encore moins en processus BIM collaboratif.
3. La résistance au changement : Certains projeteurs expérimentés expriment des craintes : "Je vais perdre mon temps", "Cela ne sert à rien, ma méthode 2D fonctionne très bien", "Je suis trop vieux pour apprendre un nouveau logiciel", "Cela va nous ralentir sur les projets actuels".
Pour surmonter ces obstacles, le bureau d'études pourrait mettre en place une stratégie en plusieurs points :
- Gestion du coût : Étaler l'achat des licences et formations sur plusieurs exercices budgétaires. Négocier avec les éditeurs. Mettre en avant le ROI attendu à terme (réduction des erreurs de raccordement, gains de temps sur les modifications, meilleure compréhension des plans par les équipes chantier).
- Développement des compétences : Sélectionner un petit groupe de projeteurs volontaires et motivés pour une formation pilote. Les transformer en "référents internes". Organiser des formations ciblées sur des fonctionnalités spécifiques et des cas pratiques issus de leurs projets. Favoriser le mentorat. Laisser du temps aux équipes pour expérimenter et se tromper sans pression.
- Accompagnement du changement :
- Communication claire et transparente : Expliquer pourquoi le bureau d'études adopte le BIM (compétitivité, meilleure qualité de conception, satisfaction client).
- Implication : Créer un groupe de travail BIM interne pour définir les standards, les gabarits, et les processus en collaboration avec les projeteurs.
- Démonstration des bénéfices : Commencer par un projet simple et montrer rapidement les gains : détection de collisions, extraction automatique de quantités, visualisation 3D pour le client.
- Reconnaissance : Valoriser les efforts des collaborateurs qui s'investissent dans la démarche, par des retours positifs, des récompenses symboliques ou une progression de carrière.
- Support continu : Désigner un BIM Manager ou un référent qui sera le point de contact quotidien pour toutes les questions techniques ou méthodologiques.
En adoptant cette approche structurée, le bureau d'études augmentera considérablement ses chances de réussite dans sa transition vers le BIM, transformant les freins en leviers de développement.
Méthode pas à pas
Pour aborder sereinement la transition BIM en entreprise, voici une méthode en quelques étapes clés :
1. Audit et Vision Stratégique :
* Réaliser un audit interne des processus existants, des outils, et des compétences.
* Définir clairement la vision et les objectifs stratégiques du BIM pour l'entreprise (ex: améliorer la qualité, réduire les erreurs, gagner en compétitivité, répondre aux exigences du marché).
* Établir un budget réaliste incluant les logiciels, le matériel, les formations et l'accompagnement.
2. Choix des Outils et Formations Ciblées :
* Sélectionner les logiciels BIM pertinents pour votre métier (ex: Autodesk Revit, Graphisoft ArchiCAD, Nemetschek Allplan, Tekla Structures).
* Planifier des formations progressives et modulaires, adaptées aux rôles et aux niveaux de compétences de chaque collaborateur (formation métier sur un logiciel, formation à la méthodologie BIM, formation au processus collaboratif).
* Identifier des référents internes ou un BIM Manager pour le support quotidien.
3. Projet Pilote et Établissement des Standards :
* Choisir un projet de taille moyenne, pas trop complexe mais représentatif, pour servir de projet pilote.
Définir les premiers protocoles BIM internes, gabarits, bibliothèques d'objets (conformes aux standards comme l'ISO 19650*).
* Mettre en place des réunions de coordination régulières et utiliser des outils de communication collaborative (plateforme CDE - Common Data Environment).
4. Déploiement Progressif et Retour d'Expérience :
* Étendre progressivement l'usage du BIM à d'autres projets et équipes, en tirant les leçons du projet pilote.
* Instaurer des boucles de retour d'expérience (REX) régulières pour identifier les points d'amélioration et ajuster les processus.
* Célébrer les succès pour maintenir la motivation des équipes.
5. Optimisation et Écosystème BIM :
* Intégrer des outils complémentaires (ex: Navisworks pour la détection de clashs, Solibri pour le contrôle qualité, des outils de BCF pour la gestion des problèmes).
Développer l'interopérabilité via des formats ouverts comme l'IFC (Industry Foundation Classes)*.
* Participer à l'écosystème BIM (communautés, salons, échanges avec d'autres entreprises) pour rester à jour et partager les bonnes pratiques.
Bonnes pratiques / Erreurs courantes
| Bonnes pratiques | Erreurs courantes |
|---|---|
| Coût : | |
| Définir un ROI clair et mesurable. | Voir le BIM comme un coût pur, sans en évaluer les bénéfices. |
| Lisser l'investissement dans le temps. | Tout investir d'un coup sans planification financière. |
| Mettre en avant les gains à long terme. | Se focaliser uniquement sur le coût initial. |
| Compétences : | |
| Former l'équipe existante et capitaliser sur leur métier. | Recruter uniquement de nouveaux profils BIM sans valoriser l'existant. |
| Formations ciblées, progressives et pratiques. | Formations génériques, trop longues ou déconnectées de la réalité métier. |
| Mettre en place un support interne (BIM Manager, référents). | Laisser les collaborateurs se débrouiller seuls avec les nouveaux outils. |
| Résistance au changement : | |
| Communiquer, impliquer et écouter les équipes. | Imposer le changement sans consultation ni explication. |
| Définir des objectifs clairs et atteignables. | Fixer des objectifs irréalistes ou flous. |
| Valoriser les efforts et les succès (même modestes). | Ne pas reconnaître le travail fourni ou ne pointer que les difficultés. |
| Commencer par un projet pilote pour démontrer les bénéfices. | Vouloir tout changer d'un coup sur un projet complexe. |
Points de vigilance
- Manque d'engagement de la direction : Sans un soutien fort et visible de la part de la direction, la transition BIM risque de s'essouffler face aux premières difficultés. C'est un projet stratégique qui doit être porté au plus haut niveau.
- Sous-estimation du temps d'adaptation : Le "creux de productivité" est réel et souvent sous-estimé. Ne pas prévoir cette période peut mener à la frustration et à l'abandon du processus.
- Absence de standards internes : Utiliser des logiciels BIM sans définir des conventions de nommage, des gabarits, des bibliothèques d'objets, ou un Protocole BIM interne mène au chaos et à une efficacité limitée. La normalisation est clé, en s'appuyant par exemple sur les principes de l'ISO 19650 pour la gestion de l'information.
- Problèmes d'interopérabilité : Ne pas maîtriser l'échange de données entre les différents logiciels (même au sein de l'entreprise, mais surtout avec les partenaires externes) peut bloquer la collaboration. L'usage de formats ouverts comme l'IFC et d'outils de communication comme le BCF (BIM Collaboration Format) est fondamental.
- Focus excessif sur l'outil : Le BIM n'est pas qu'une question de logiciels (comme Revit, ArchiCAD, etc.). C'est avant tout une méthodologie, un processus collaboratif. Un focus trop important sur le logiciel seul, sans comprendre la vision globale, est une erreur courante.
- Formation insuffisante ou mal ciblée : Une formation bâclée ou non adaptée aux besoins spécifiques des utilisateurs est un investissement perdu et source de démotivation.
À retenir
- Coût, compétences et résistance au changement sont les trois freins prioritaires.
- Le coût est un investissement lissable avec retour sur investissement.
- La baisse de productivité initiale est prévisible : il faut la planifier.
- Les compétences métier existantes sont un capital à faire muter.
- L'accompagnement humain et la communication sont essentiels pour surmonter la résistance au changement.
En abordant ces défis de manière proactive et structurée, toute entreprise peut réussir sa transition vers le BIM et en récolter les fruits.
Mickael Quinart, consultant BIM/DAO (PALLADION).
Article issu de la thèse professionnelle « Transition et déploiement optimisé du BIM, application en bureau d'études ».
Mickael Quinart, PALLADION
